国产欧美日韩精品第二区,欧美激情高清免费不卡,国产小视频在线高清播放,看全色黄大色大片免费视频,亚洲一区二区日韩欧美gif,永久久久精品人人做人人爽,国产成人毛片精品不卡在线,国产午夜精品一二区理论影院,久久国产精品2020免费m3u8

服務熱線:
023-67209638
13908325492
施工工藝流程
    聯系人:重慶坤地地基基礎工程有限公司
    聯系電話:13908325492
    網址:www.m.wingmakerscn.com
    地址:重慶市渝北區龍溪街道紅錦大道498號佳樂紫光1幢19-1
    當前位置:首頁 > 施工工藝流程

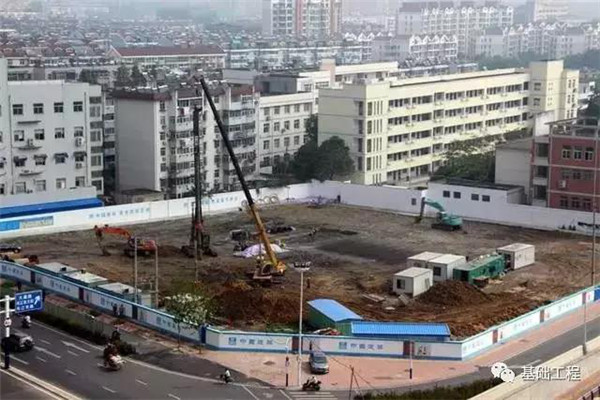

      旋挖樁施工工藝流程講解

      巖土工程市場 2019-03-15

      點擊“巖土工程市場” 訂閱我們哦!

      摘要

      旋挖樁一般是指由旋挖鉆機施工的樁型,全稱旋挖鉆孔灌注樁,工程上簡稱旋挖樁。由于使用機械作業,對工人人數要求不高,可以節省很大的人工費用。

      旋挖鉆機成孔首先是通過底部帶有活門的桶式鉆頭回轉破碎巖土,并直接將其裝入鉆斗內,然后再由鉆機提升裝置和伸縮鉆桿將鉆斗提出孔外卸土,這樣循環往復,不斷地取土卸土,直至鉆至設計深度。對粘結性好的巖土層,可采用干式或清水鉆進工藝,無需泥漿護壁。而對于松散易坍塌地層,或有地下水分布,孔壁不穩定,必須采用靜態泥漿護壁鉆進工藝,向孔內投入護壁泥漿或穩定液進行護壁。

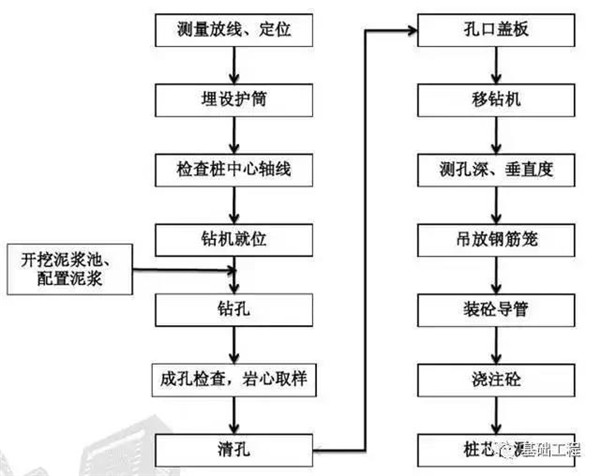

      (一)、測量放線、定位

      1、用全站儀放出樁中心位置,釘上木樁,以樁心為圓心拉線畫圓撒白灰,鉆機就位(鉆機中心對準樁孔中心)鉆進;樁位放線允許偏差:群樁20mm,單排樁10mm

      2、護筒安裝定位:護筒中心與樁位中心允許偏差不得大于50mm

      (二)、埋設護筒

      1、護筒選用厚度不小于10mm的鋼板制作;

      2、護筒內徑宜大于鉆頭直徑200-300mm;

      3、護筒上部宜開設1-2個溢漿孔;

      4、護筒頂端應高出地面不小于300mm;

      5、護筒埋設一般宜為2-4m;

      6、護筒護筒埋設好后,需對護筒的偏移及垂直度進行校核,護筒中心允許偏差為50mm,垂直度不得大于1%。

      (三)、檢查樁中心軸線

      (四)、鉆機就位

      1、鉆機自帶水平調節裝置,以調整鉆桿的垂直度。

      2、鉆具類型:旋挖鉆斗、筒式鉆頭、擴底鉆頭、撈渣筒、取芯鉆斗、錐螺旋鉆頭。

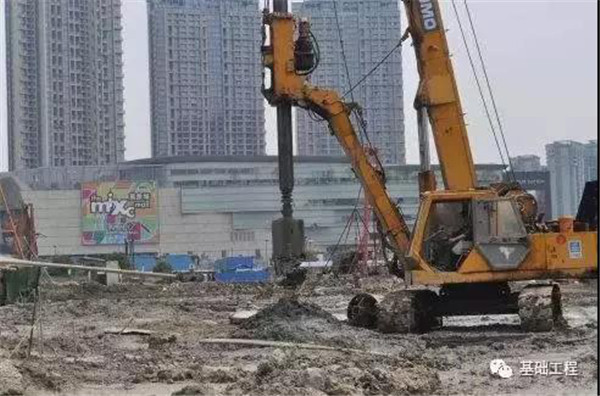

      (五)、鉆孔

      1、旋挖前應通知現場監理工程師及建設單位工程師,核對樁號及設計樁徑、樁長與超前鉆所對應孔號,并記錄沖孔開始時間。

      2、采用間隔成樁的施工順序,剛完成混凝土澆筑的樁與鄰樁成孔安全距離不應小于4倍樁徑,或間隔時間不應少于36h。鉆斗倒出的土距樁孔口的最小距離應大于6m,并應及時清除。

      3、旋挖鉆機施工時,應保證機械穩定、安全作業,必要時可在場地輔設能保證其安全行走和操作的鋼板或墊層(路基板)。

      4、鉆進過程中密切觀察護筒是否移位,鉆桿是否傾斜,一旦發現問題及時進行糾正;

      5、鉆具的選擇:

      (1)土層使用旋挖鉆斗;

      (2)強度不高的巖層使用筒式鉆頭;

      (3)遇到強度較高的巖層塌孔,而旋挖鉆斗無法繼續鉆下時,使用錐螺旋鉆頭;

      (4)設計有擴底樁時,擴底部分使用擴底鉆頭;

      (5)當使用有錐螺旋鉆頭時,巖心取樣須使用專用的取芯鉆頭;

      (6)撈渣時使用撈渣鉆頭。

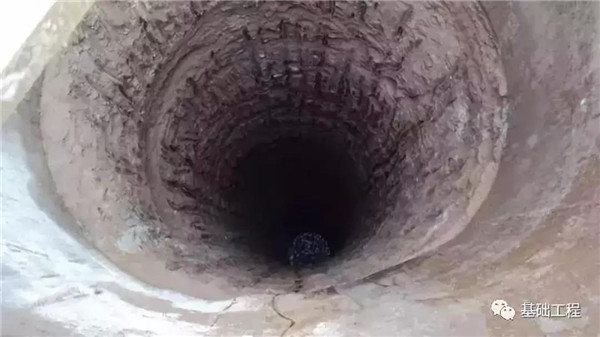

      (六)、清孔

      清孔分兩次進行;第一次清孔應在成孔完成后采用清孔鉆頭進行清孔;第二次應在安放鋼筋籠和導管安放完畢后進行,確保樁底沉渣厚度不大于200mm。

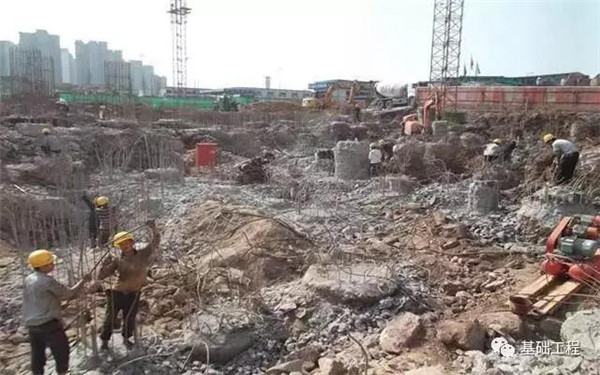

      (七)、吊放鋼筋籠

      1、鋼筋吊放時主要鋼筋籠垂直緩慢放入,嚴禁碰撞孔壁,吊點不宜少于4個;

      2、鋼筋籠安裝到位后應立即進行固定。

      3、鋼筋籠制作及安裝

      (1)、鋼筋必須有出廠質量證明書和材質試驗報告并符合甲控材料要求。鋼筋進場時應第一時間通知監理及甲方工程師到現場檢查驗收,并進行記錄和建立臺帳,并按有關規定見證取樣送檢,檢驗合格后方可使用。

      (2)、電焊工應持證上崗。

      (3)、制作鋼筋籠時應記錄鋼筋籠制作時間,在制作過程中,正確使用焊條規格及品種。

      (4)、鋼筋籠制作完工后,施工單位應對鋼筋籠規格、焊口規格、焊縫長度、焊縫外觀和質量,主筋和箍筋的制作偏差等進行自檢,確認符合要求后,通知現場監理及建設單位土建工程師進行檢查驗收,符合要求后填寫《鋼筋隱蔽記錄表》。驗收合格的鋼筋籠,應掛牌及編號,以免用錯。

      (5)、下沉鋼筋籠后進行二次清孔,在澆筑砼之前,應通知現場監理檢查沉渣,要求不得超過5cm,從清孔停止至砼開始澆灌,應控制在1.5—3h,一般不得超過4h,否則應重新清孔。

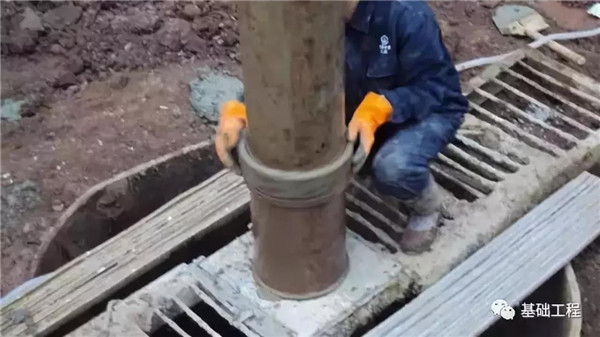

      (八)、安裝砼導管

      1、導管外徑至少比鋼筋籠內徑小100mm,大直徑樁導管直徑不宜少于300mm;

      2、導管接頭宜采用雙螺紋方扣快速連接;

      3、導管使用前應試拼、試壓,試水壓力不應少于孔內水深壓力的1.3倍,試水壓力一般為0.6-1.0Mpa;各節導管應從上到下依次編號,并標識累計長度。

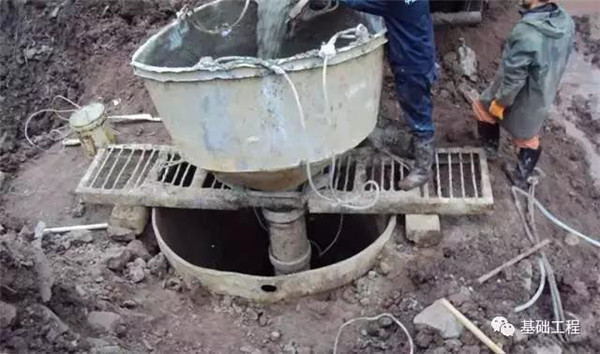

      (九)、澆注砼

      混凝土進場后坍落度抽檢每支樁不少于一次并做好記錄,坍落度宜為18~20cm。

      (1)、澆筑砼應連續進行,鉆孔內砼每0.30小時的上升速度不得小于2m。

      (2)、樁頂砼的澆灌面應樁頂設計統一高程高出0.5以上。

      (3)、混凝土試塊數量每根樁不少于二組(三塊),試塊應進行標準養護。

      (文章來源:基礎工程)

      巖土工程市場(market.yantuchina.com): 樁基、基坑、隧道、邊坡、地基處理加固等巖土工程施工企業、施工隊、機手以及機械設備配件廠商的業務服務平臺,每日提供招投標、施工找活、設備租賃、二手運輸、機手招聘求職、行業資訊等信息。本微信平臺可以給您匹配相關的業務需求信息、設備求購、求租、機手招聘求職、行業資訊等。有需求可直接聯系13908325492張先生

    在線咨詢

    電話咨詢

    023-67209638

    二維碼掃一掃
